zachodniopomorskie
dzień budowy

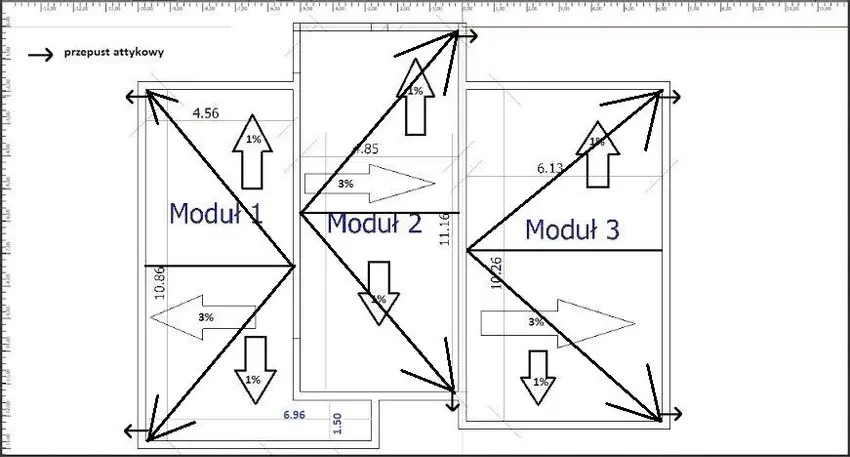

Po wylaniu wieńców, daszków oraz wybudowaniu ogniomurów przyszedł czas na izolację dachów. Spadki zostały wykonane w postaci 2-spadowych koryt odprowadzających wodę. Każdy segment dachu zawiera dwa przepusty - razem sześć przepustów. Na dach została nałożona początkowo warstwa podkładowa - masa dyspersyjna, papa termozgrzewalna (podkładówka), styropian 20cm EPS100, styropapa (od 1cm do około 20cm) i na koniec papa wierzchnego krycia. (Warto dodać, że na dodatkowe ocieplenie stropu przyjdzie jeszcze 10cm wełny mineralnej ułożonej w podwieszanym suficie). Styropian łączony za pomocą kleju do styropianu. Wykończenie attyki - bezpośrednio na wylewkę została mechanicznie przykręcona (wraz z uzupełnieniem szczelin pianką) płyta osb 18mm z 2cm ociepleniem o szerokości odpowiadającej ogniomurowi razem z izolacją. Kolejno warstwa papy wierzchnego krycia z wywinięciem. Kwadratowe przepusty attykowe w koszu ulegają redukcji na okrągłe, aby można było łączyć odpływ rurami. Cała instalacja odpływu wody ma być ukryta w izolacji budynku, tak aby była niewidoczna. Woda z dachu trafiać będzie do przepustów, gdzie przedostanie się do rur zbierających całość do zbiornika retencyjnego. Nadmiar wody będzie automatycznie przelewany do pobliskiego rowu odprowadzającego wodę.
Czy mozna wiedziec jaki byl koszt wykonania dachu?
buduje Zx104
Mniej więcej: 20 tys za materiały (paroizolacja, kleje, styropian spadkowy oklejony, styropian 20 cm, papa, blacha na ogniomury, płyty osb). Do tego robocizna tylko za klejenie papy - 3 tys oraz położenie blachy na ogniomury - 1 tys, całą resztę wykonaliśmy sami. Na dach składały się również odpływy/kominki za ok 2 tys.
